什么是新建物業承接查驗?工作流程和注意事項有哪些?近日,潭房集團組織開展項目竣工驗收專題內部交流分享會。大同實業副經理文旦,以錦繡世家西苑二期二批為例,分享了新建物業承接查驗的規范操作流程,快快學起來。
新建物業承接查驗,是指新建住宅、商業等物業交付使用前,物業服務企業與建設單位按照國家、省、市有關規定和前期物業服務合同的約定,在有關單位和業主代表參與的情況下,共同對物業管理基礎資料和物業共用部位、共用設施設備等進行檢查和驗收的活動。
該項工作的開展以市住建局印發的《湘潭市新建物業承接查驗暫行辦法》為依據。主要是為了規范新建物業交接活動,減少開發建設遺留問題引發物業矛盾糾紛,保障業主合法權益。
新建物業承接查驗參與方包括項目所屬縣市區(園區)建設局、街道辦事處(鄉鎮人民政府)、居(村)民委員會、業主代表(3名)、開發企業、物業公司、施工總包單位。
接下來,我們講一講具體操作。
實施承接查驗的物業,應當符合查驗條件即必須已通過竣工綜合驗收,取得規劃、消防、環保等部門出具的認可或者準許使用文件,并報建設行政主管部門備案。

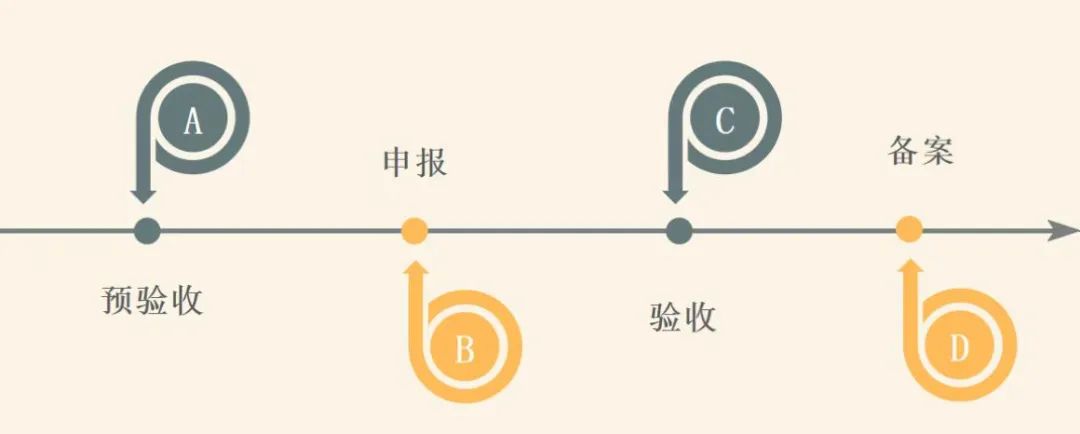

新建物業承接查驗包括預驗收和現場查驗,預驗收的開展是為順利完成查驗做準備。整體而言,新建物業承接查驗流程具體有9大步驟:

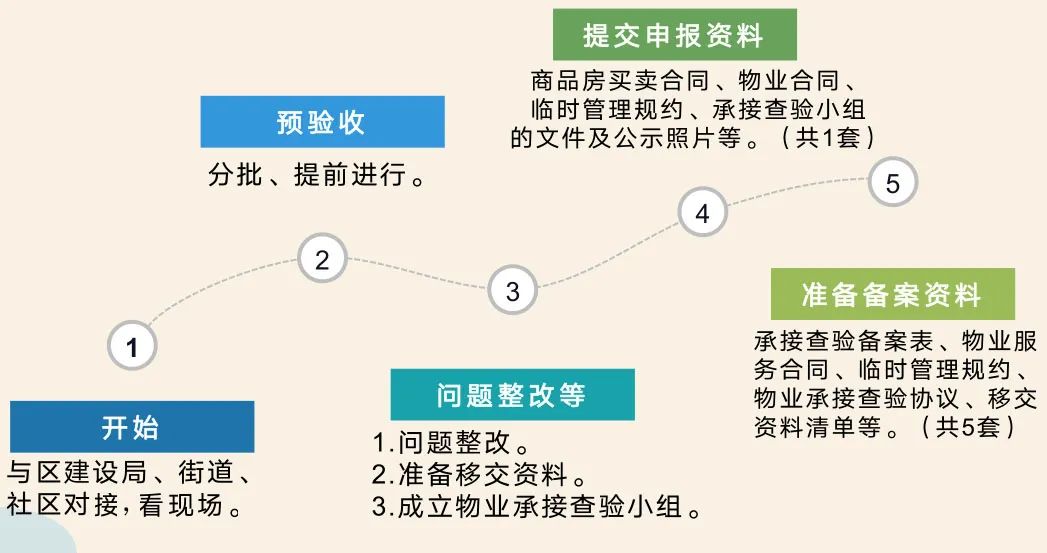

第一步:驗收前的計劃準備。與區建設局、街道、社區等對接,確定查驗日期。
第二步:根據實際情況,我們到項目現場預驗收,主要目的是發現問題,提前整改。
第三步:督促建設單位、前期物業積極整改預驗收時發現的問題。成立物業承接查驗工作小組,認真準備需移交的資料。
第四步:提交申報資料至區建設局,包括商品房買賣合同、物業合同、臨時管理規約、承接查驗小組的文件及公示照片等(共1套)。
第五步:提前準備備案資料,包括承接查驗備案表、物業服務合同、臨時管理規約、物業承接查驗協議、移交資料清單等(共5套)。

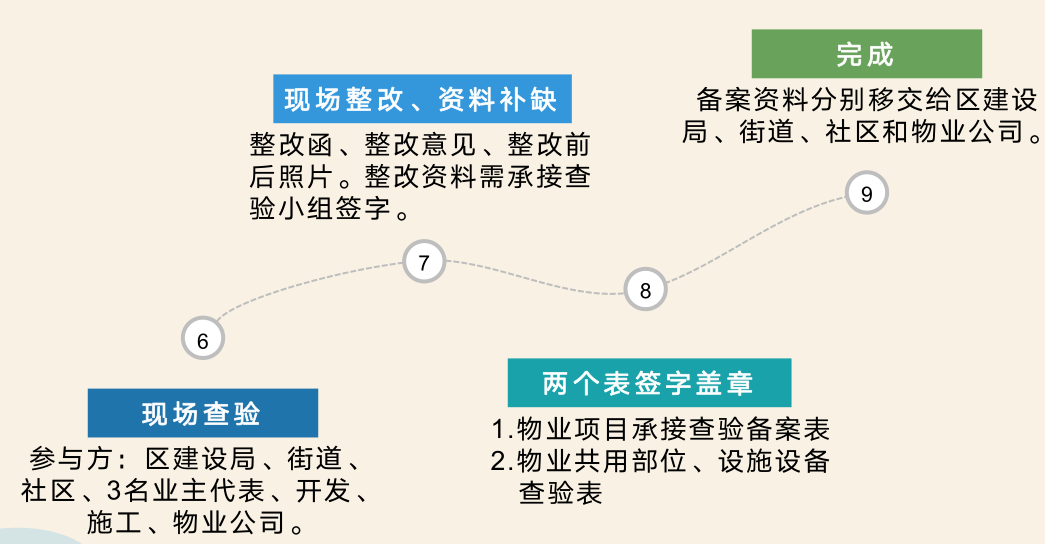

第六步:現場查驗。由區建設局、街道、社區代表,開發、施工、物業公司代表及3名業主代表組成承接查驗小組,對物業資料、物業共用部位、共用設施設備、園林綠化工程、公共配套設施等進行現場查驗。
第七步:現場整改、資料補缺。由查驗小組出具整改函和整改意見,建設單位、前期物業根據要求進行整改,出具整改資料和整改前后照片,并由承接查驗小組簽字。
第八步:兩表簽字蓋章。整改完畢并驗收通過后,由承接查驗小組在物業項目承接查驗備案表和物業共用部位、設施設備查驗表上簽字蓋章,表示驗收通過。
第九步:驗收完成,將備案資料分別移交給區建設局、街道、社區和物業公司。
查驗時,應當注意以下事項:
1.臨時管理規約,應當有約定全體業主授權物業服務企業代為接收物業管理基礎資料、查驗物業共用部位和共用設施設備等條款。
2.前期物業服務合同,應當包含物業承接查驗的內容條款。
3.移交資料按目錄大類分多本整理,如:建設審批資料、竣工驗收資料、共用設施設備相關資料等。另外,圖紙單獨分類裝訂成冊,如建筑圖紙、自來水圖紙、電力工程圖紙等。
4.備案資料中的內容需注意時間的邏輯關系。
5.所有資料尤其是移交資料非常多,盡量按清單提前準備。
